川西市O様邸

地域別|すべて

建築中レポート

1. 2026年06月15日
kawa01-20260615

【左官・仕上げ工事】モダンな雰囲気を演出する玄関ポーチのタイル貼り

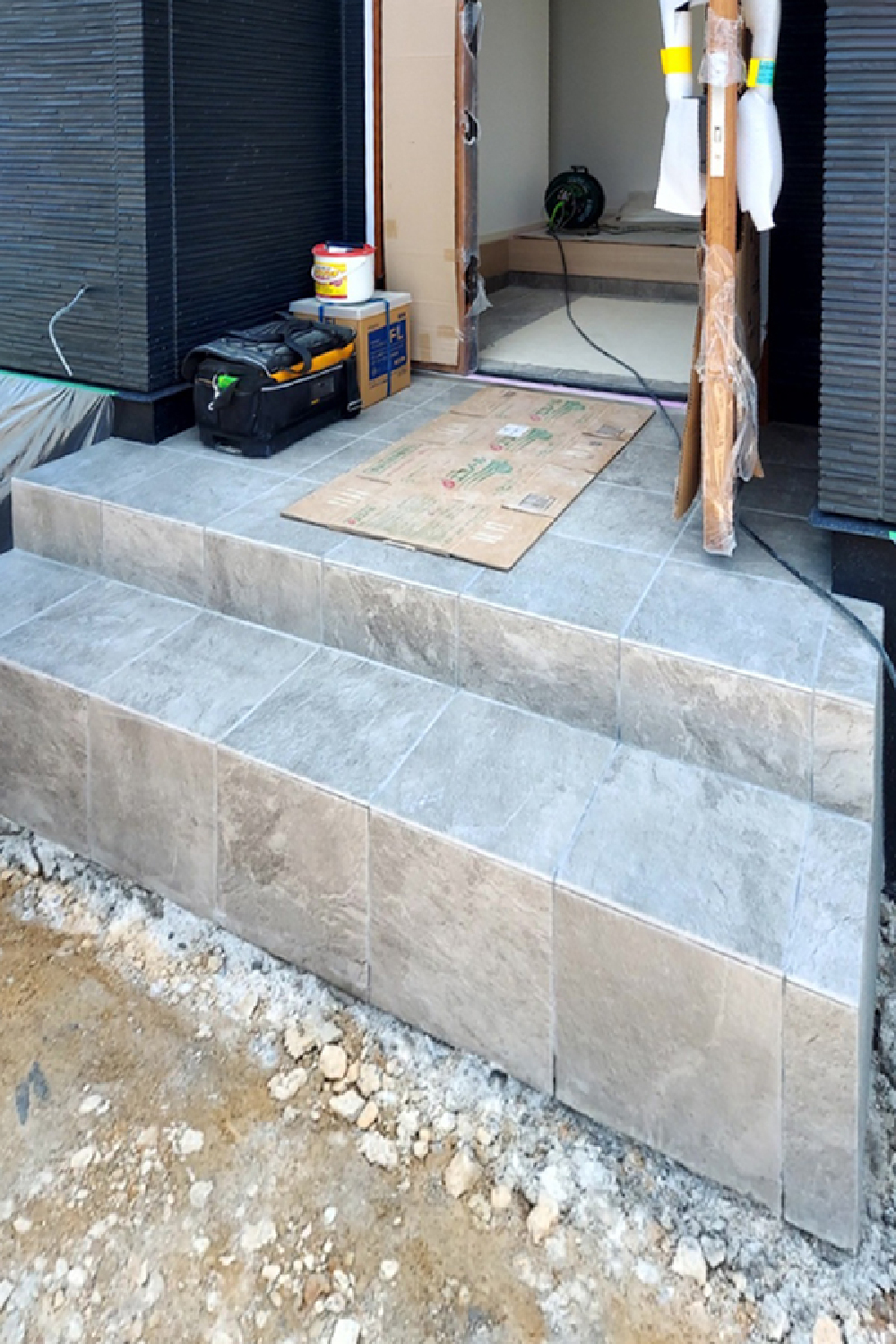

玄関ポーチのタイル貼りが完了しました!高級感のあるグレーのタイルが美しく敷き詰められ、外壁の黒い外壁材(サイディング)とも見事に調和しています。せっかく綺麗に仕上がったタイルや玄関ドアに傷がつかないよう、ダンボールやシートでしっかりと保護(養生)しながら、完成に向けて内装・外装の細かな仕上げを続けてまいります。

2. 2026年06月10日
kawa01-20260610

壁紙を美しく仕上げるための下地づくり。パテ処理・枕棚施工

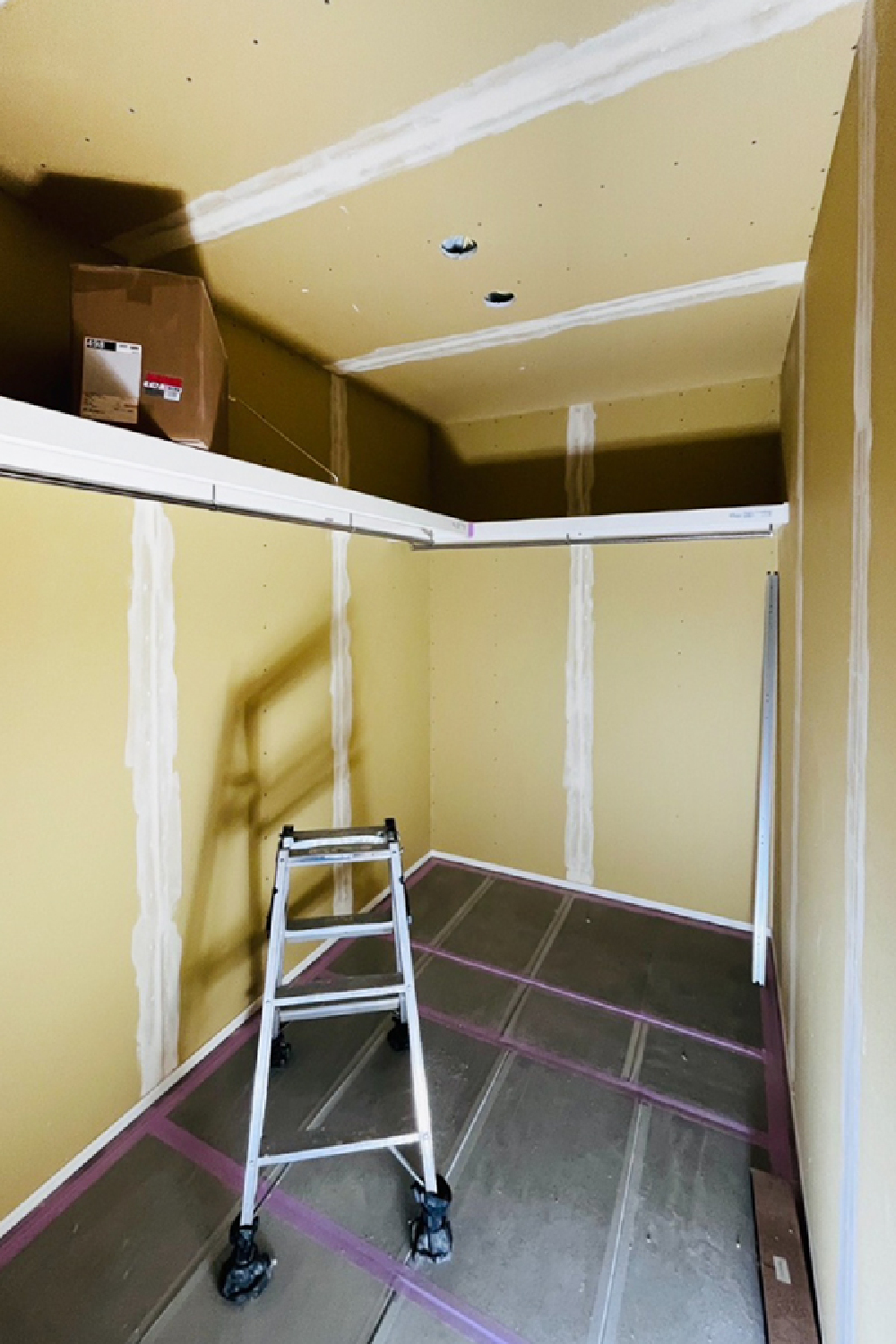

ウォークインクローゼット内部の木工事・内装下地(パテ処理)の様子です。石膏ボードの継ぎ目やビスの頭を平らにするため、白いパテを丁寧に塗って調整しています。このひと手間が、その後に貼るクロスの仕上がり(凹凸のない美しい壁面)を大きく左右します。上部にはL字型の枕棚とハンガーパイプも設置され、少しずつ収納スペースとしての形が見えてきました。

3. 2026年06月04日
kawa01-20260504

木工事が順調に進行中!石膏ボード貼りと便利なニッチ

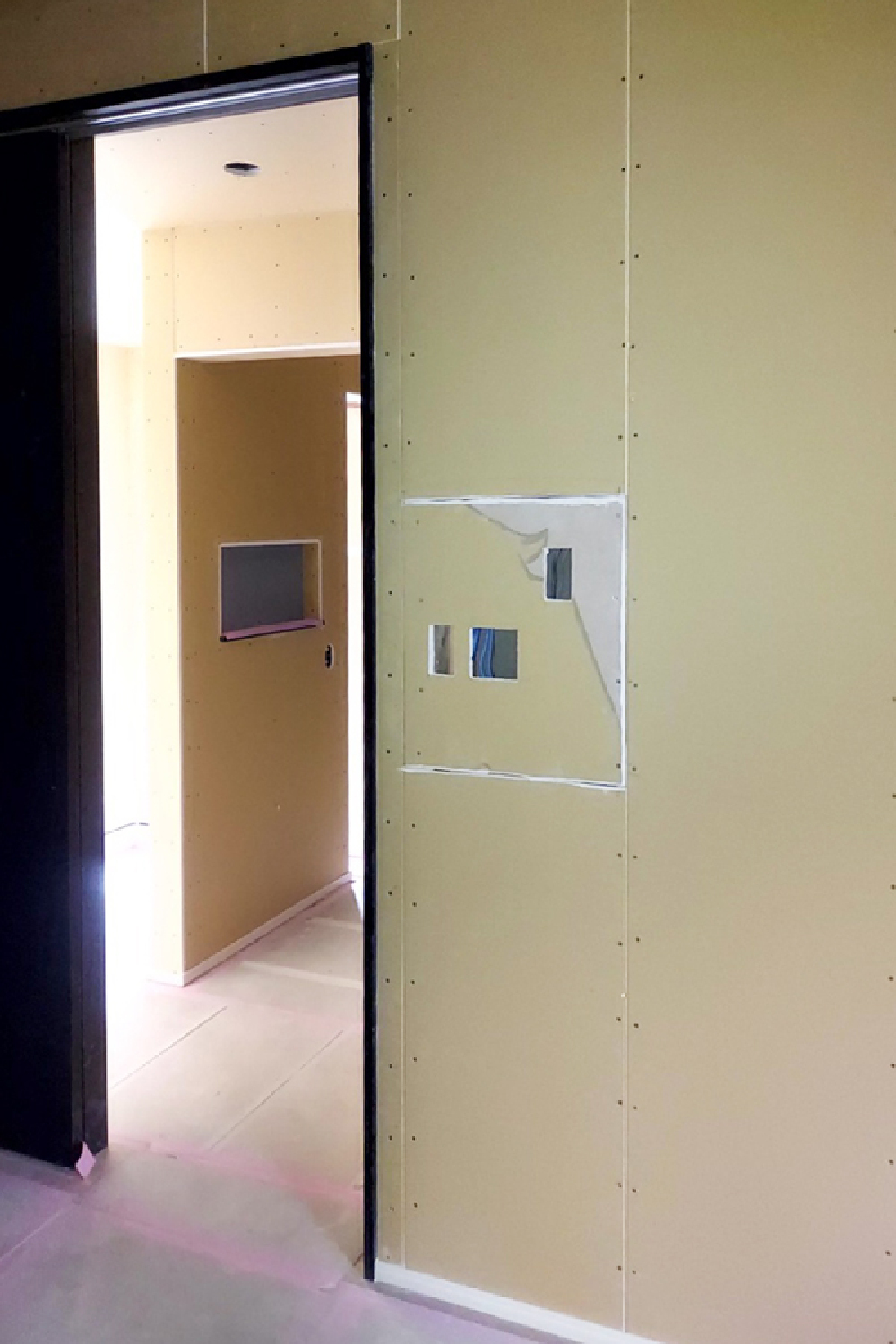

室内の壁・天井に石膏ボードを貼り進めている段階です。整然と打たれたビスの跡は、大工職人が丁寧に1枚ずつ固定していった証。ドア枠もしっかりと組み込まれています。手前の壁面には、インターホンや給湯器のリモコンなどをすっきりと収めるための「リモコンニッチ(壁のくぼみ)」の下地を加工しました。生活動線を考えたこだわりポイントです。

4. 2026年06月01日
キッチン設置完了!お引渡しまで厳重に保護します

キッチン設置完了!お引渡しまで厳重に保護します

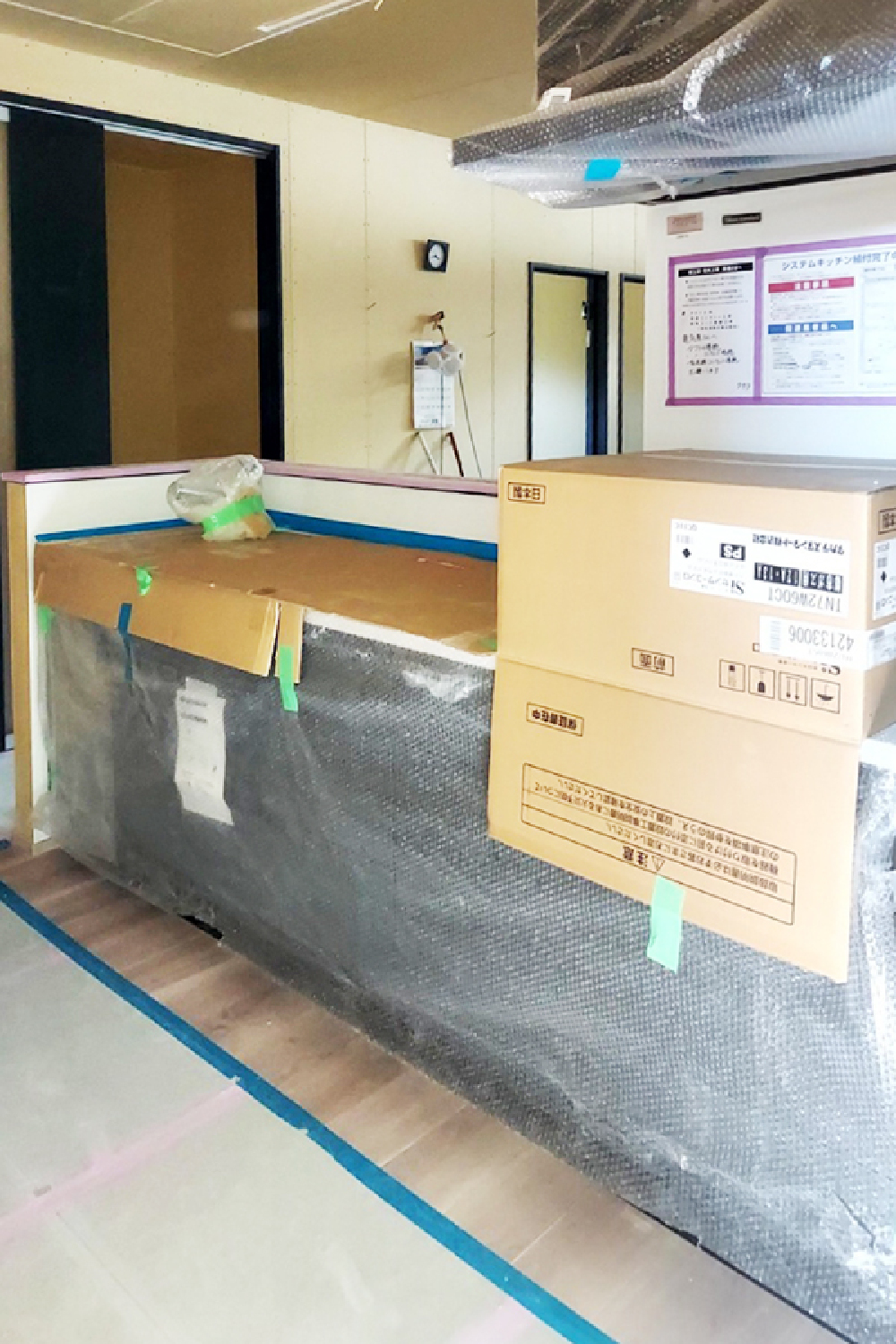

システムキッチンが搬入・設置されました。対面式のカウンターキッチンは、リビング全体を見渡せる開放的な設計です。これから、クロス(壁紙)貼りや床の仕上げといった他の工程が進んでいきます。設置されたばかりのキッチンに傷や汚れがつかないよう、全体を養生シートとダンボールでしっかりと保護しています。ベールを脱ぐ日が今から楽しみです。

5. 2026年05月29日
大容量可動棚の設置が完了しました!

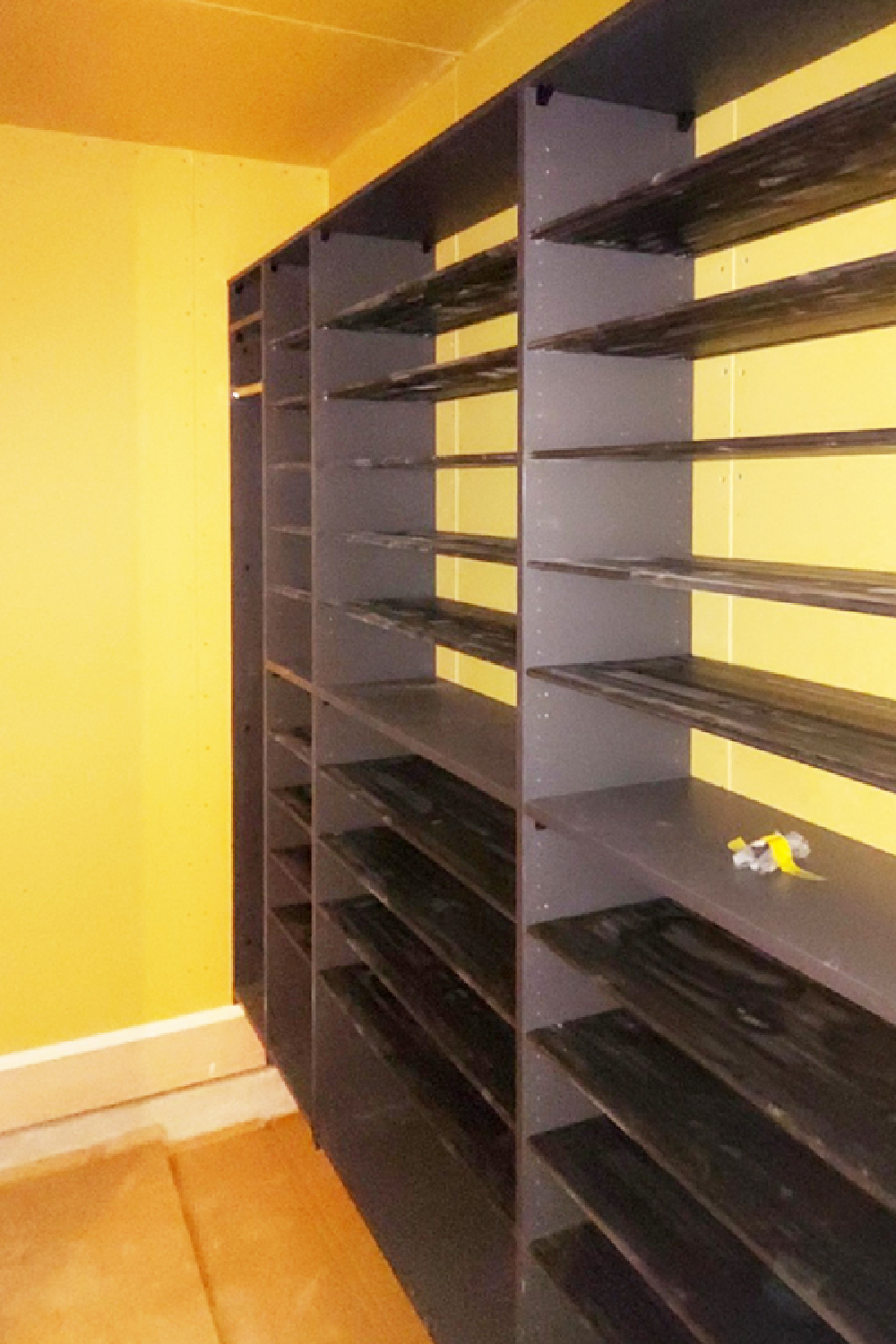

大容量可動棚の設置が完了しました!

シューズスルークローゼットの壁面全体を利用した、ダークカラーの可動棚ユニットを設置しました。棚板の高さを自由に変えられる「可動式」を採用しているため、背の高い調理家電や大きな書類など、収納する物の大きさに合わせてスペースを無駄なく活用できます。これからこの場所に壁紙が貼られ、床が仕上げられることで、さらにシックな空間へとかわっていきます。

6. 2026年05月28日
kawa01-20260528

大工工事が進行中!空間を彩る「ニッチ」がお目見え

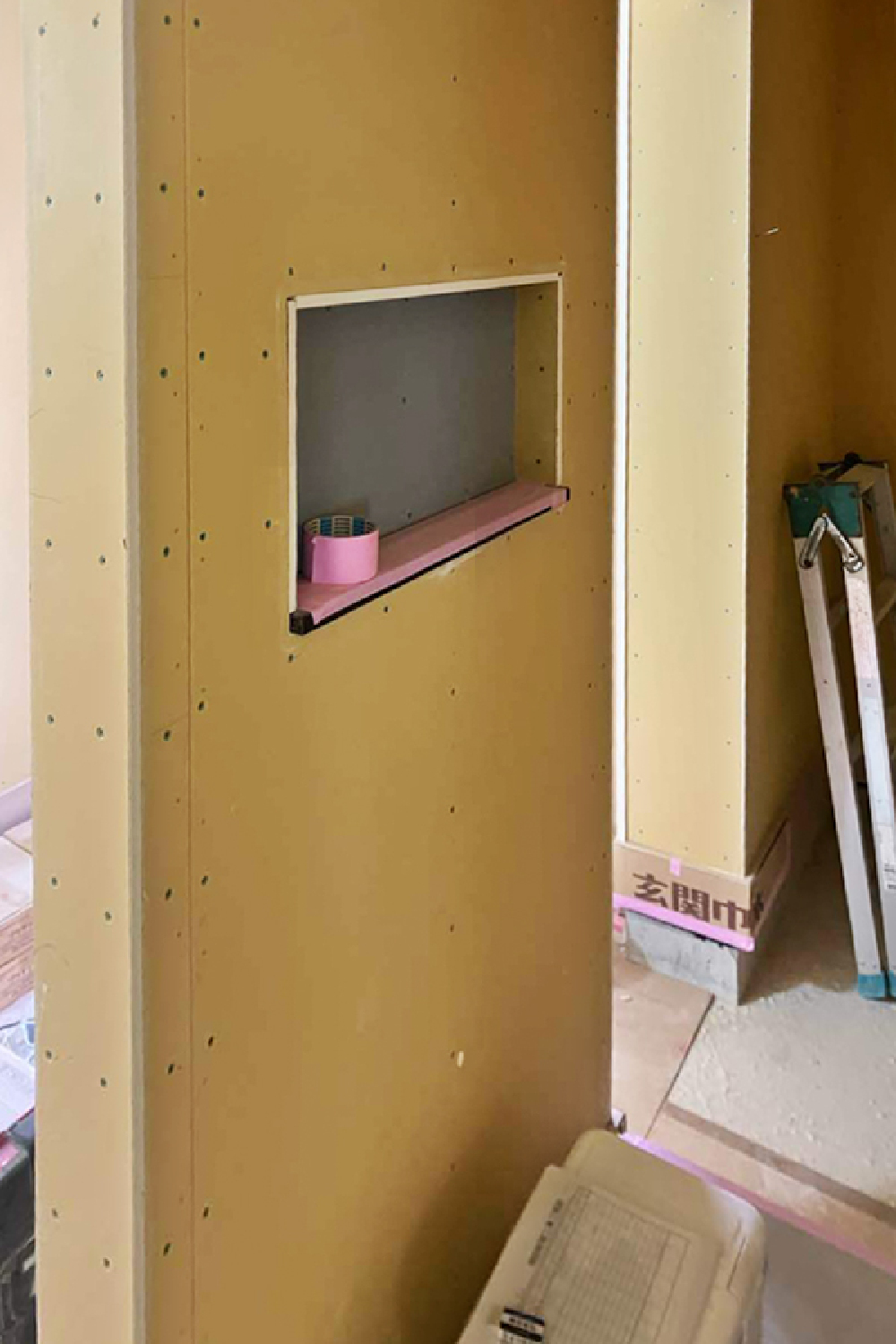

室内では壁のプラスターボード(石膏ボード)張り作業が進んでいます。ウォークスルークローゼットの壁には、小物を飾ったりスイッチ類をすっきりと収めたりできる、おしゃれな「壁掛けニッチ(飾り棚)」が形作られました。傷がつかないよう、棚板部分にはしっかりと養生テープで保護が施されています。これからクロスが張られ、どのような空間に仕上がるか楽しみです。

7. 2026年05月27日
kawa01-20260527

外壁サイディング工法とスタイリッシュな木目調軒天

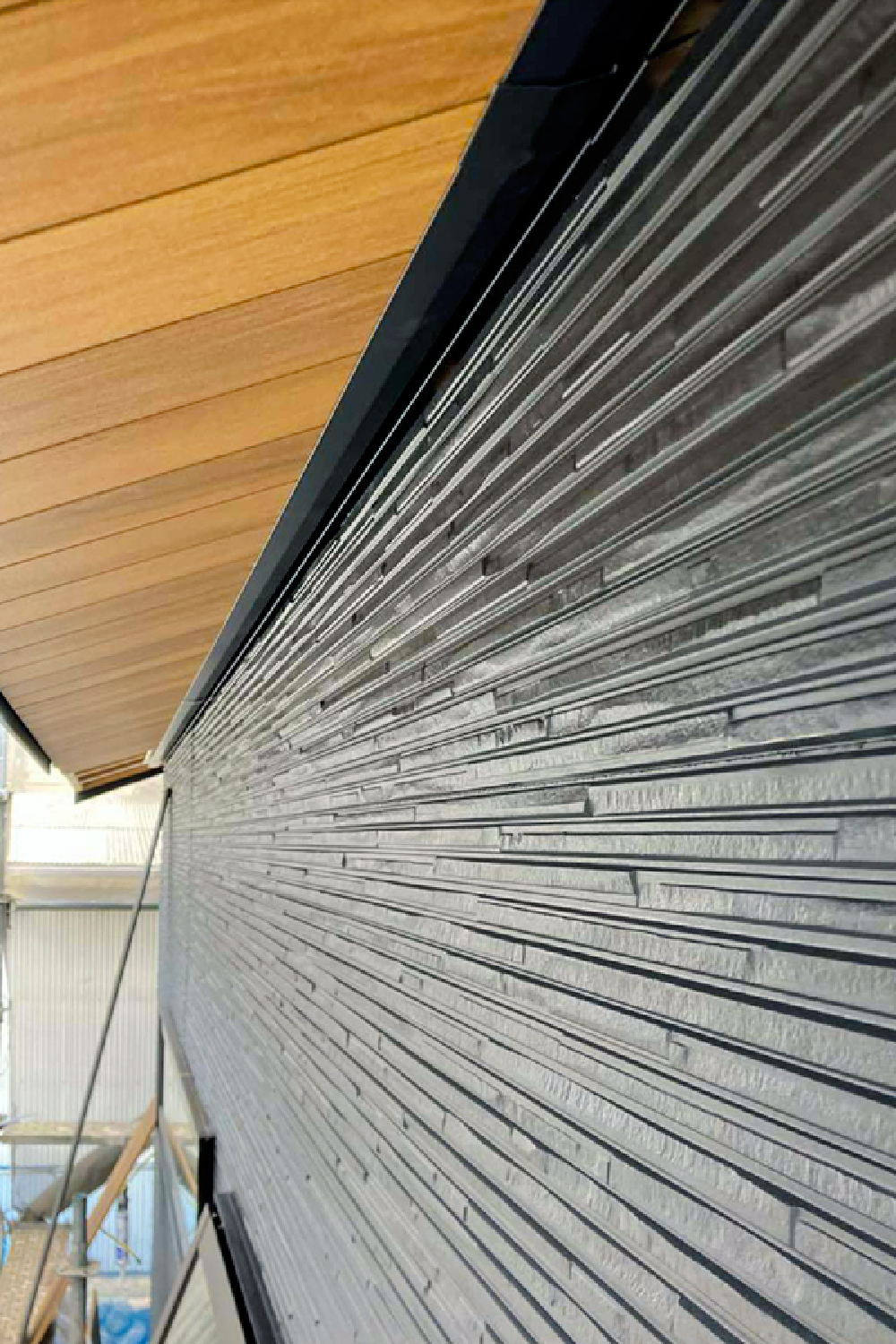

外部の足場からは、施工が完了したスタイリッシュな外壁が確認できます。深い凹凸が美しいグレーベースのサイディング(外壁材)が、シャープでモダンな表情を演出。さらに、屋根の裏側にあたる「軒天(のきてん)」には温かみのある木目調の素材を採用しており、シックな外壁とのコントラストが際立つ、意匠性の高い外観へと仕上がっています。

8. 2026年05月21日
外壁材(サイディング)施工

外壁材(サイディング)施工

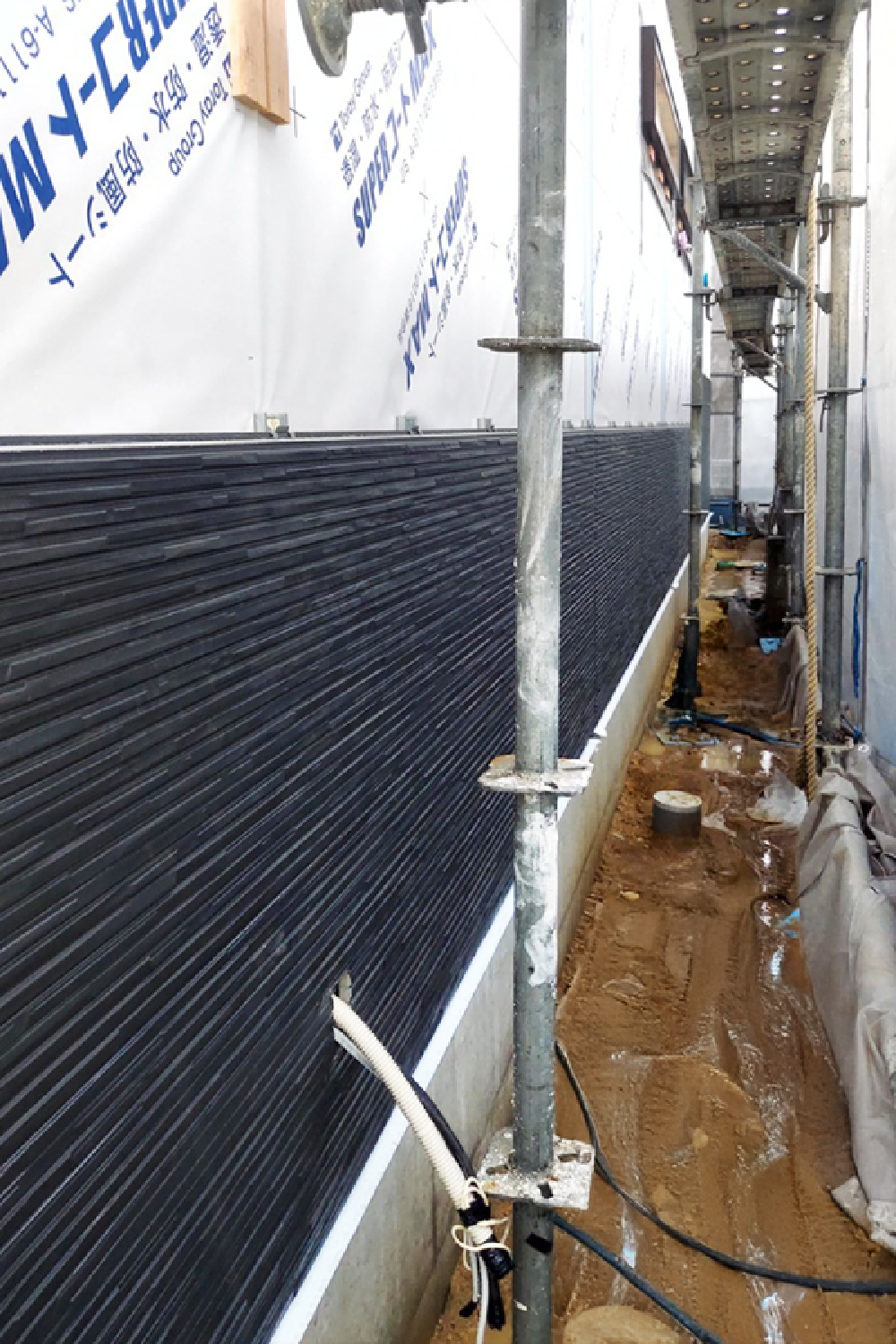

外壁にサイディング材を貼り付けて、外観を仕上げます。

9. 2026年05月18日
ユニットバス据付工事

ユニットバス据付工事

浴室の組み立て作業が進行中です。システムバスの本体は組み上がりましたが、まだ未完成の状態です。浴槽のエプロン(前面パネル)設置や、床の仕上げ工事がこれから行われます。傷を防ぐための養生を徹底し、仕上げの工程へと進んでいきます。

10. 2026年05月13日
kawa01-20260513

石膏ボード貼り

石膏ボード張りが完了し、この後に表面のパテ処理やクロス(壁紙)貼りといった内装仕上げ工程へと進む直前の段階です。

11. 2026年04月27日
kawa01-20260427

防蟻処理

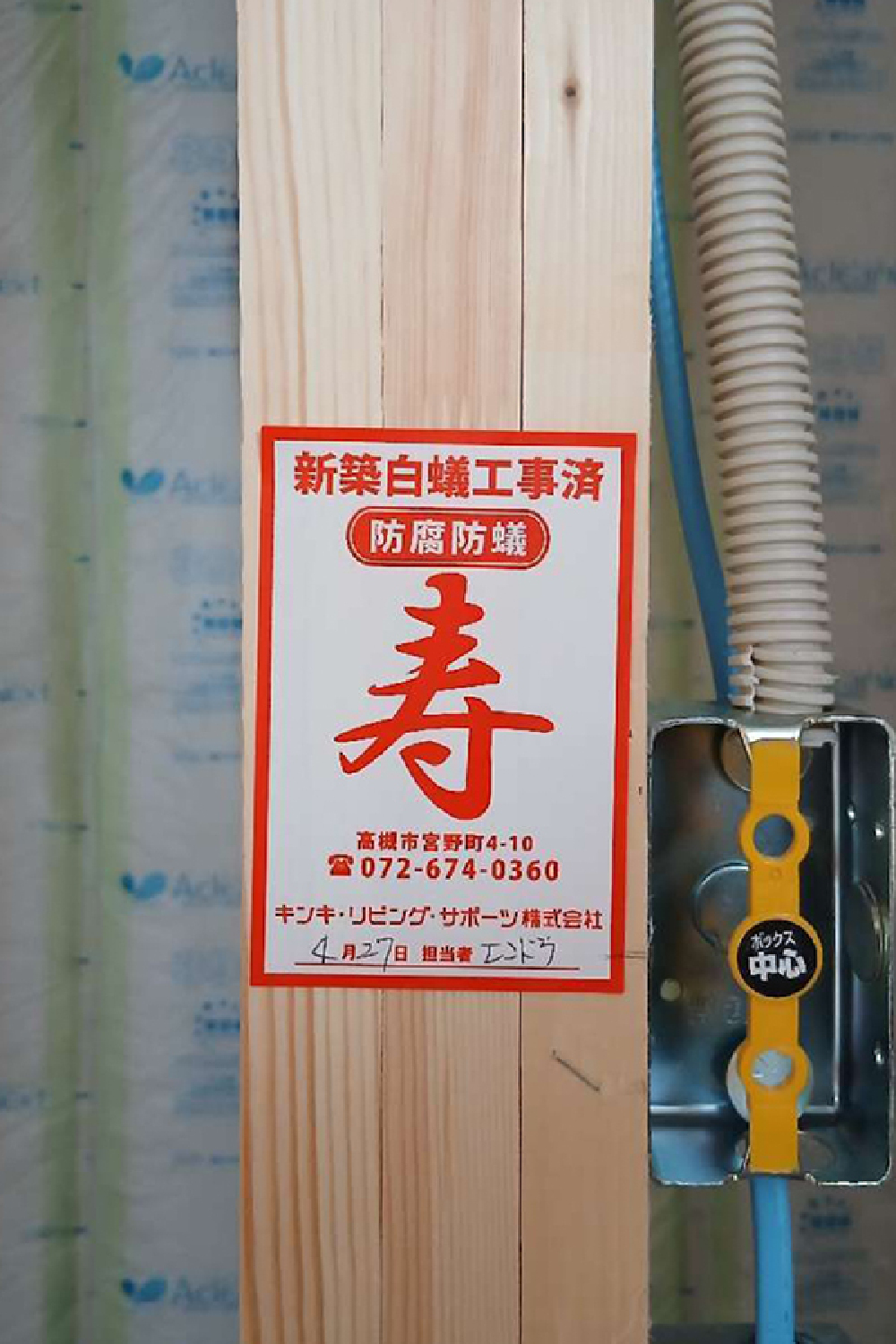

新築白蟻工事を実施しました。
基礎からしっかり防蟻処理を行い、建物の耐久性を高めています。

12. 2026年04月23日
kawa01-20260423

金物工事

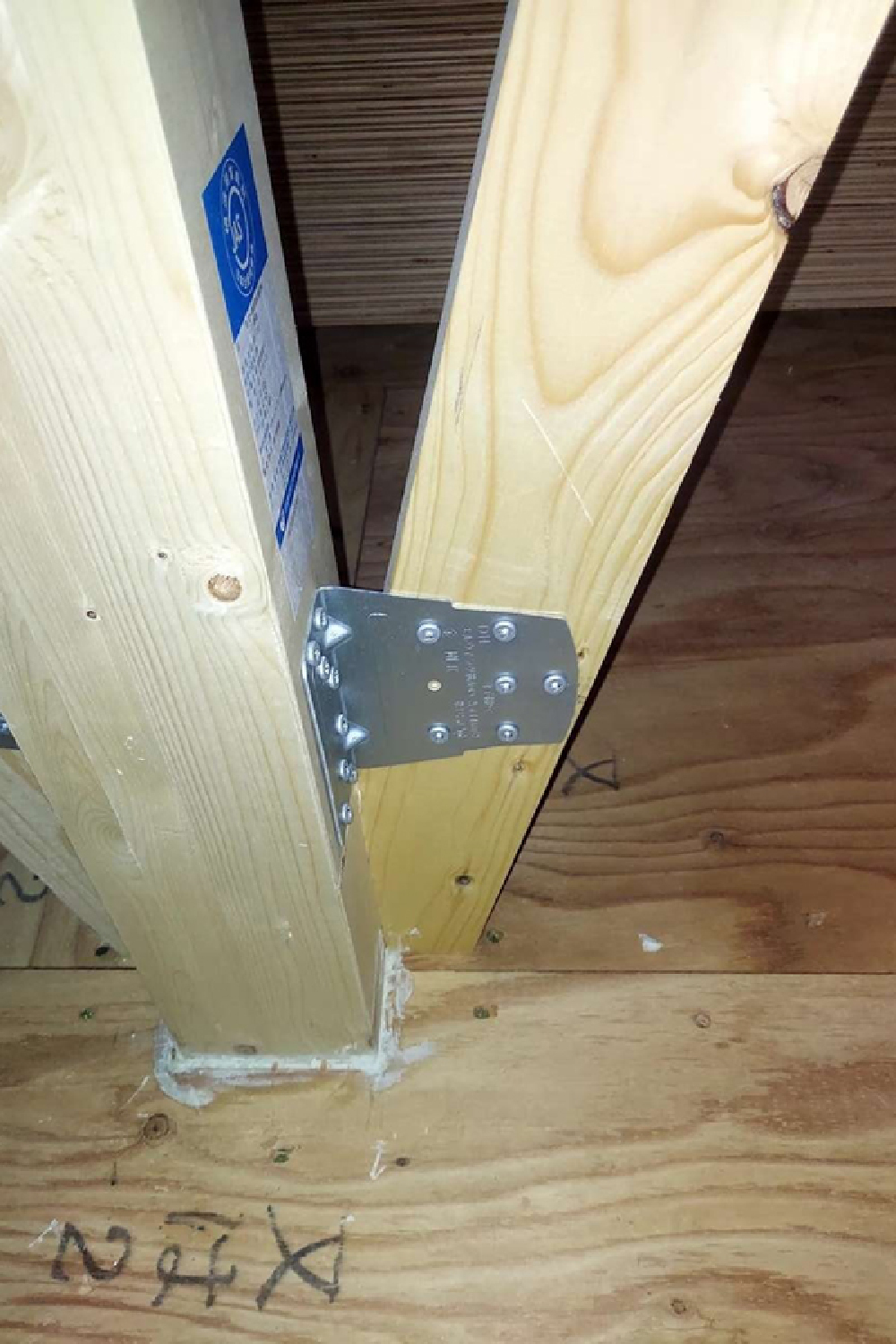

建物全体をしっかり固定する為に、正しい場所に正しい金物を配置しています。

13. 2026年04月21日
kawa01-20260421

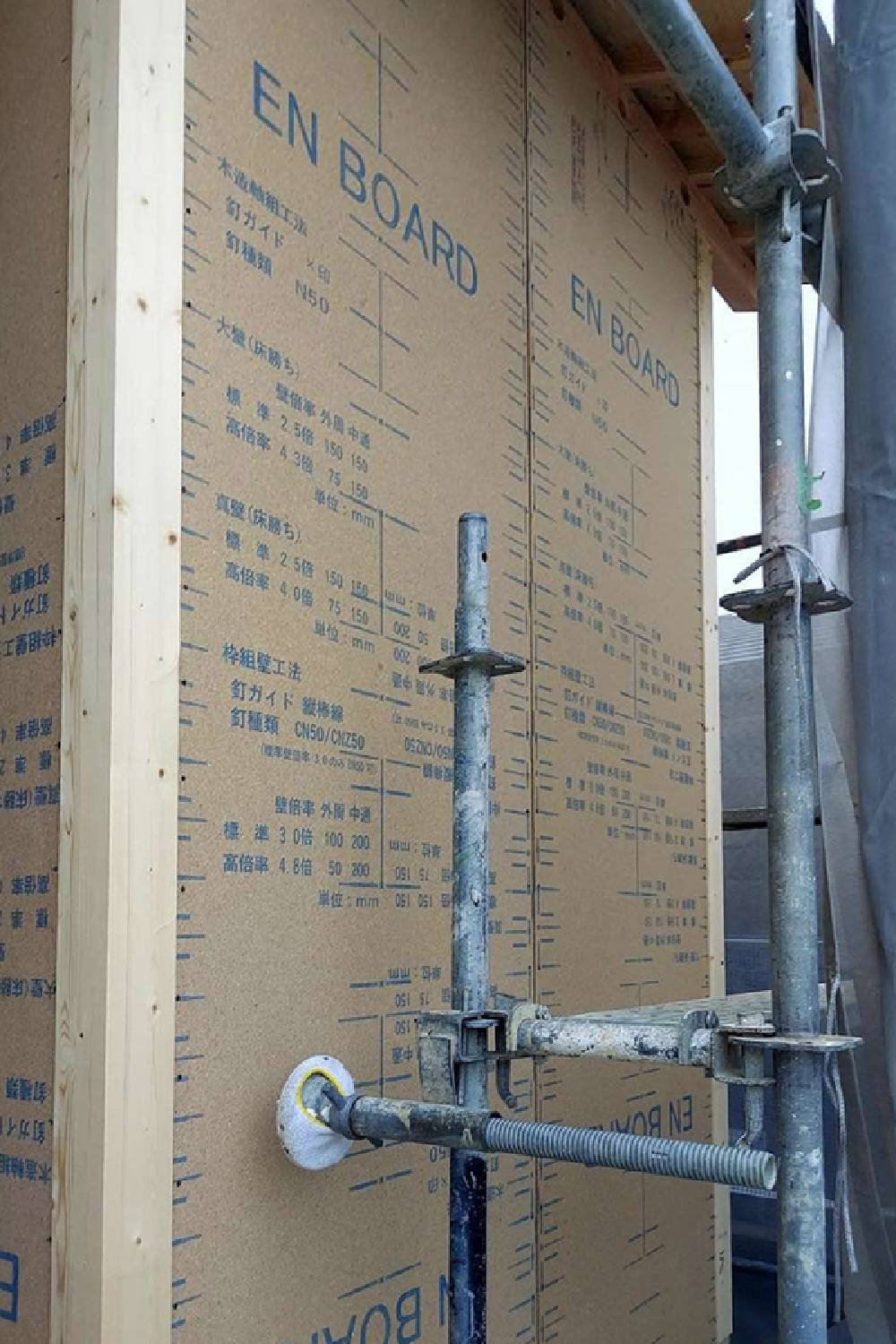

耐力面材貼り工事

構造用面材を丁寧に貼り、建物の強度と耐震性能を高めています。

14. 2026年04月16日
kawa01-20260416

設備配管工事

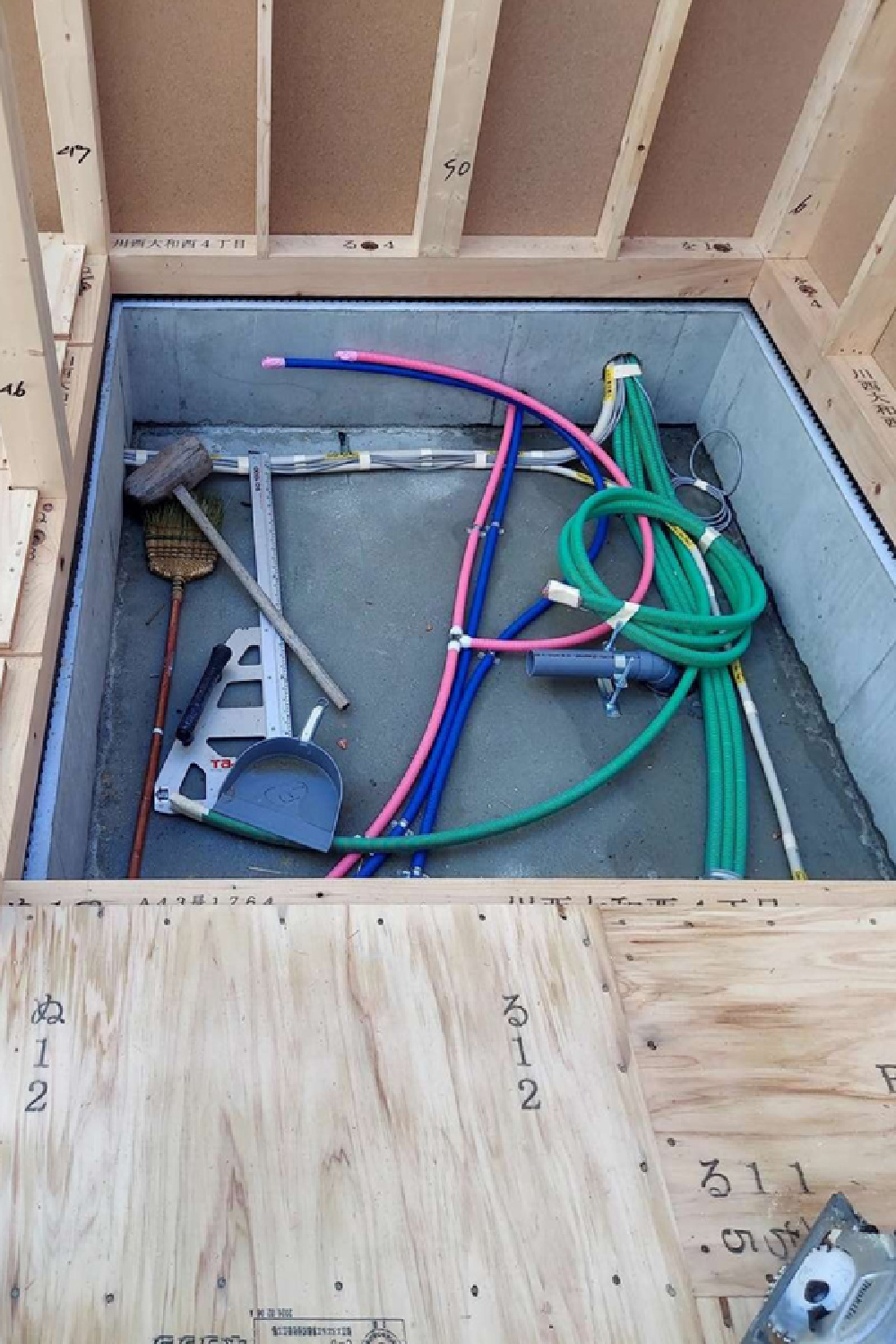

床下に給排水や電気配線の先行施工を行い、暮らしに欠かせないライフラインを見えない部分から丁寧に整えています。完成後は見えなくなる部分だからこそ、確かな施工が大切です。

15. 2026年04月15日
kawa01-20260415

棟上工事

上棟工事が終わり、これからシロアリの予防の処置を行います。

16. 2026年04月14日
kawa01-20260414

土台敷き工事

基礎の上に土台を正確に設置し、建物をしっかり支えるための重要な工程です。これから柱や梁の組み立てへと進み、住まいの骨組みが少しずつ形になっていきます。

17. 2026年03月31日
kawa01-20260331

基礎工事(立ち上がり型枠施工)

建物の基礎立ち上がり部分をつくるため、型枠を組み上げた工程です。住まいの強度と精度を高めるため、細部まで確認しながら丁寧に施工を進めています。

18. 2026年03月23日
kawa01-20260323

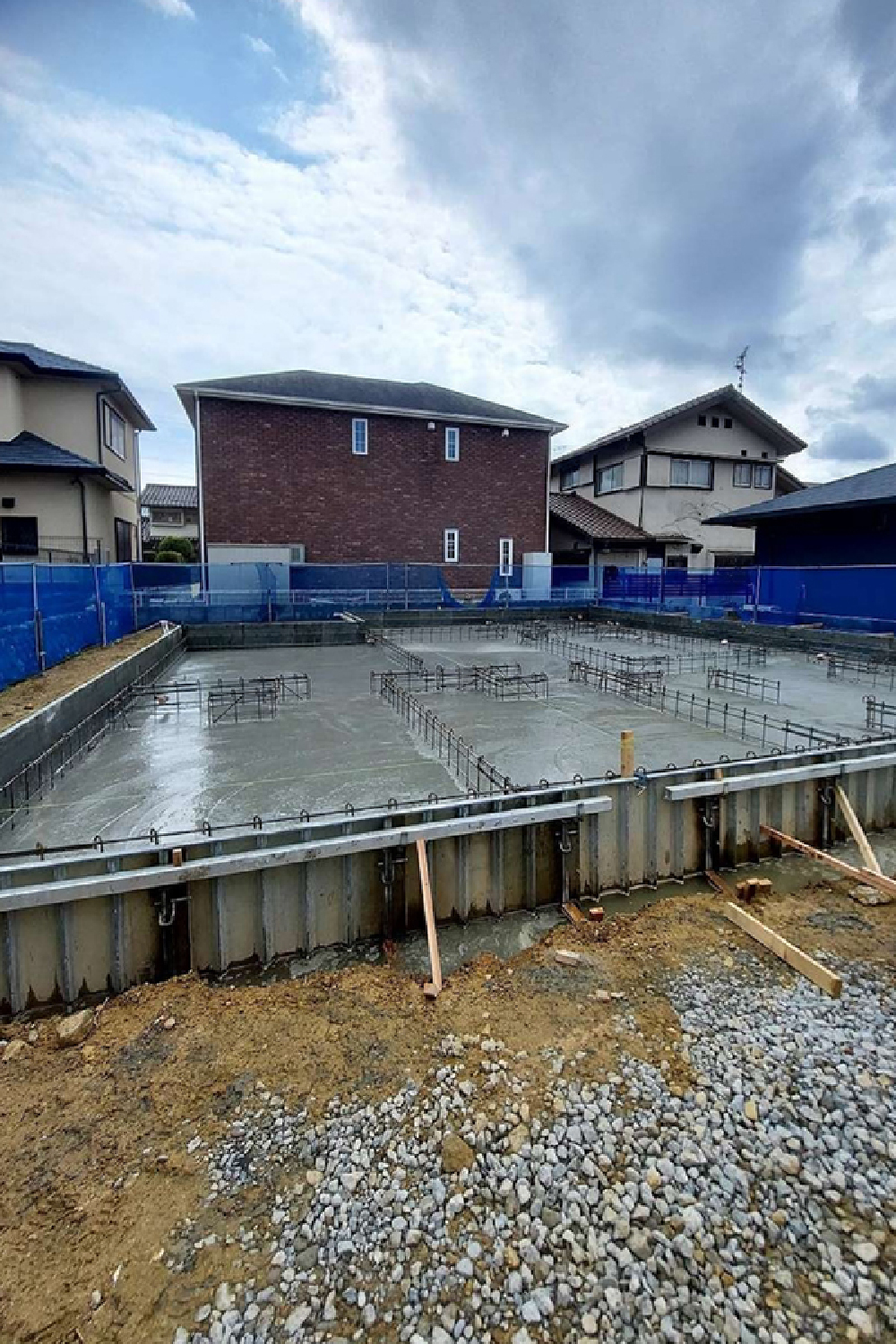

基礎工事(ベースコンクリート打設)

建物を支える基礎部分にコンクリートを打設している工程です。住まいの強度と耐久性を支える、大切な土台づくりが着実に進んでいます。

19. 2026年03月18日
kawa01-20260318

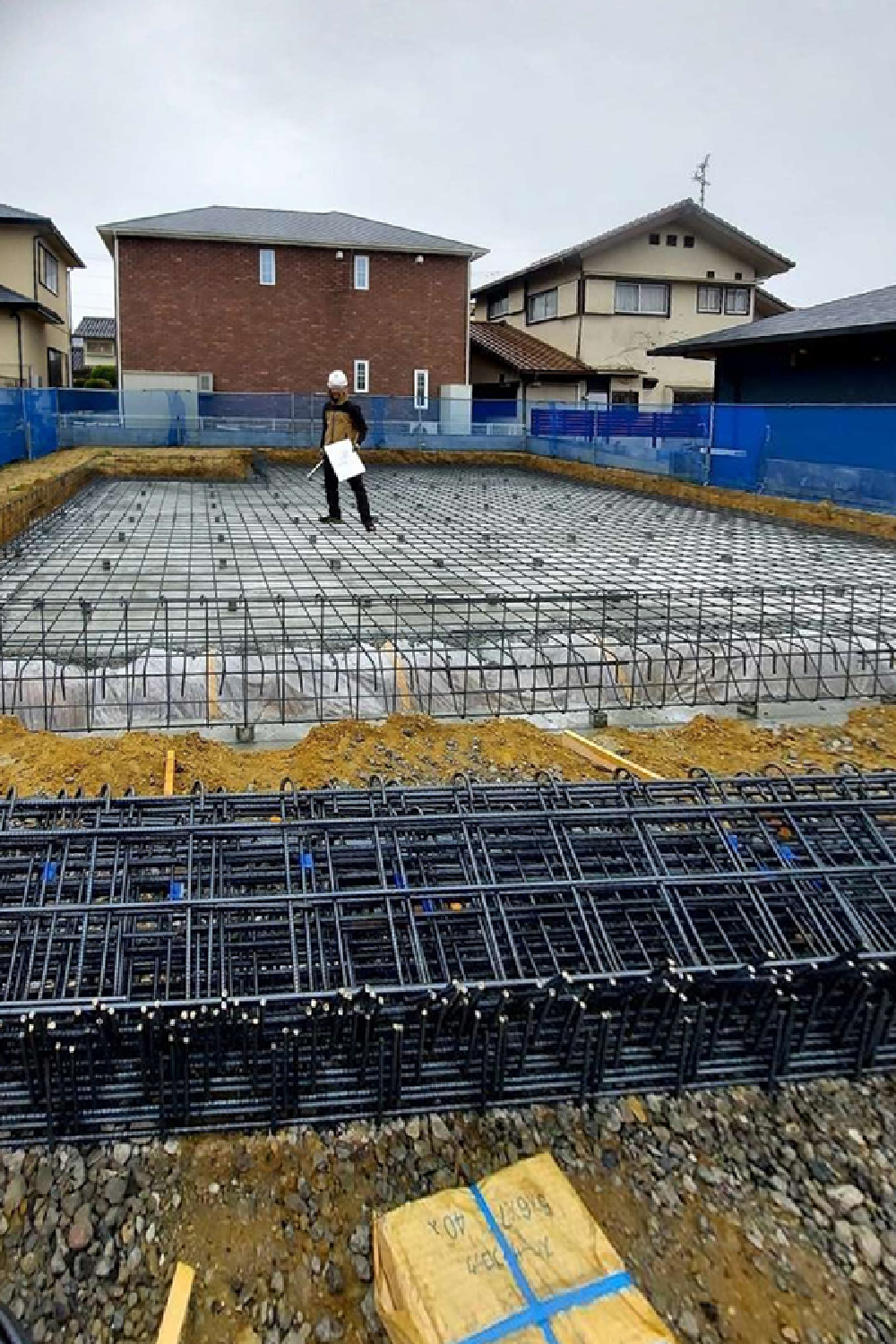

基礎工事(配筋)

建物を支える基礎部分に鉄筋を組み、コンクリートを流し込む準備をします。

20. 2026年03月16日
kawa01-20260316

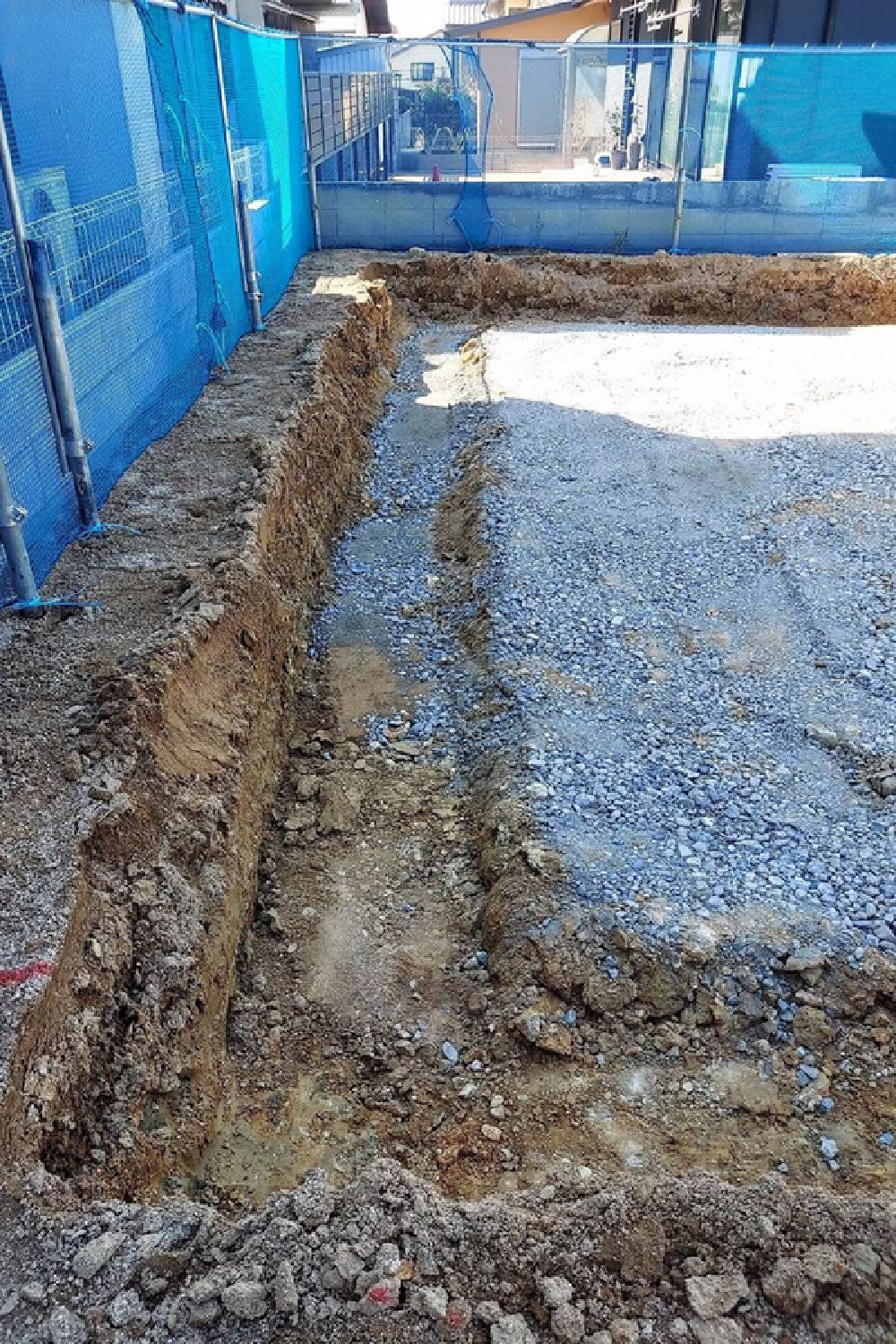

基礎工事(根切り工事)

建物をしっかり支える基礎をつくるため、設計図に基づいて地盤を掘削している工程です。建物の荷重を安全に支えるための、住まいづくりの大切な土台づくりが進んでいます。
